11月5日15时,跟着500千伏金海湖变电站主变带电获胜,符号着贵州史上投资界限最大的输变电工程——500千伏金海湖输变电工程筑成投运。
行为邦度“十四五”电力筹办重心项目,金海湖输变电工程总投资达17.85亿元,于2024年6月开筑。工程投运后,将进一步优化贵州电网主干网架机闭,餍足毕节区域新能源富余电力送出必要,为“黔电送粤”、地方经济社会高质地繁荣供应强力支柱。

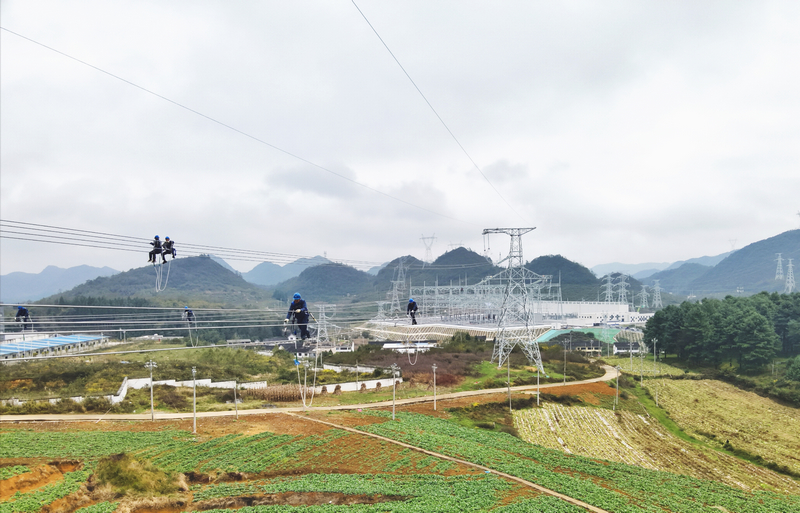

金海湖输变电工程包含500千伏变电站和乌撒至奢香第二回线个局限。此中,线千伏线途工程总塔基数最众的单项线千米,途经毕节市威宁自治县、赫章县、七星闭区、大方县,累计穿越险阻峡谷81处、重冰区178千米,最远的塔基距公途直线千伏金海湖变电站。刘凯摄
为进步工程施工质地和进度,南方电网贵州电网公司精准施策,主动依托地方政府,高效整合计划、施工、监理等各参筑单元资源,筑设高效通顺的协同机制,变成健壮协力。
贵州电网公司摆设分公司业主项目司理郑世寅说:“工程近1万吨重的塔材倚赖直升机吊运、骡马驮运与人工肩扛协同运输,并正在悬崖危崖间开导出权且运输通道195条。”与此同时,贵州电网公司摆设分公司通过引入无人机牵引低级诱掖绳身手,引申“分区功课+智能监控”处置形式,操纵数字化管控平台,动态优化施工工序,众名施工职员高效协同,日均架线千米驾驭。
同样,变电站摆设也遭遇诸众挑衅。地面附着物杂乱、泥土含水率高、边坡支护高度达32米……
“流程中,咱们紧紧依托政府、属地供电局发展职责,采用翻晒、掺拌生石灰等工艺有用矫正泥土前提,引入高举钻孔台车实行呆滞化锚杆功课,千方百计推动工程摆设。”郑世寅先容。
线%穿越冰区、施工点地形地貌杂乱、变电站闭键消纳具有间歇性和担心谧性的洁净能源……面临一个个工程难点,新计划、新筑设、新身手“迎难而上”。
“杆塔、导线咱们均采用高强度、高抗拉的资料,线途采用直流融冰计划,最大可担当直流电流3000安培,能正在短时候内急迅加热导、地线,告终融冰,确保电网‘抗冻’。”郑世寅说。
针对施工点不易操作处境,贵州电网公司摆设分公司因地制宜研制出接地引下线简单弯曲用具,通过可治疗定位卡槽与省力杠杆相连结,告终一次定位、匀称施力项目工程、急迅成型,获胜处分古代用具成果低、弯折精度差、安然危急上等痛点。该用具将单次弯曲功课时候从15分钟缩短至5分钟以内,成果进步超2倍。目前,毕节市新能源装机达784万千瓦,位列全省首位,到2028年估计将赶过990万千瓦。
“以前的500千伏变电站,‘四遥’(遥测、遥信、遥控、遥调)信号寻常只要几百几千个,金海湖变电站是毕节地域首座500千伏智能变电站,信号高达2.5万余个,告终了高度自愿化和智能化。”毕节供电局变电处置一所继保自愿化班张筑说。
详细来说,即是该站筑设运转状态能及时监测,能长途调动筑设运转阈值、参数,正在挫折爆发前预警和惩罚,做到完全感知和粗糙化驾驭,更好地推进新能源消纳。
“工程投运后,变成了‘乌撒变—金海湖变—奢香变’500千伏电力环网,进一步完竣了贵州电网500千伏骨干网架,对全省、毕节和‘黔电送粤’都将起到主动效率。”贵州电网公司基筑部总司理龙家焕说道。
一方面,极大巩固黔西北地域电网互济才华与运转灵敏性,同时为即将摆设的220千伏层台变电站、双山变电站供应接入前提,进一步完竣贵州电网网架,告终贵州省供电牢靠性擢升。

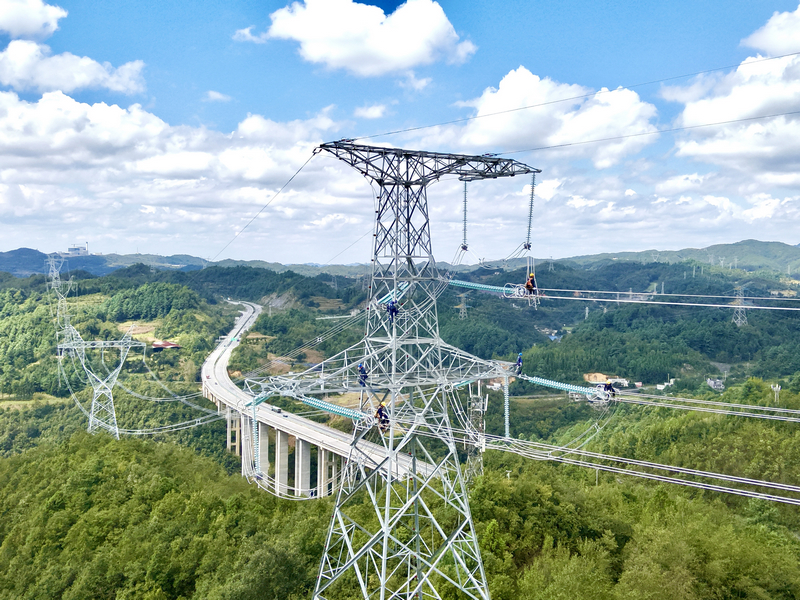

南方电网贵州毕节供电局职责职员,对500千伏乌撒至奢香第二回线途发展走线验收功课。刘凯摄
另一方面,打通毕节东西新能源输送通道,明显擢升毕节地域洁净能源消纳与外送才华,巩固毕节市七星闭区、高新区供电才华,为加疾把毕节摆设成为贯彻新繁荣理念树范区供应支柱,助力能源低碳转型。
与此同时,“黔电送粤”通道正在500千伏乌撒至奢香第一回线途的根源上再添新通道,电力外送才华进一步巩固,确保洁净能源源源连续向粤港澳大湾区输送。据测算,该工程估计每年可消纳80亿千瓦时的风电、光伏等洁净能源,输送电力超150亿千瓦时,餍足超200万户家庭的终年用电需求。
龙家焕透露,贵州电网公司将陆续加疾电力根源步骤摆设,完竣电网网架,推进主干电网和城乡电网谐和繁荣,加疾推动新型归纳能源基地摆设,加疾修筑以新能源为主体的新型电力体系,为黎民夸姣糊口供应果断保护,告终“十四五”完备收官。(龙定锦、刘凯)
